Descripción general del proyecto

La Extensión de Link a Everett proporcionará conexiones rápidas y confiables a los centros residenciales y laborales de toda la región. El proyecto conectará las comunidades de Lynnwood, la zona no incorporada del condado de Snohomish y Everett.

Datos clave de la Extensión de Link a Everett:

  • Agrega aproximadamente 16 millas de tren ligero que conectan a los residentes del Condado de Snohomish con la red regional de Link light rail.
  • Agrega seis nuevas estaciones desde Lynnwood City Center hasta la estación Everett.
  • También estamos analizando una   estación provisional en la SR 99/Airport Road como parte del proceso de planificación; sin embargo, esta estación no cuenta con financiamiento para el diseño final y la construcción.
  • Estamos analizando las instalaciones de estacionamiento en las estaciones Mariner y Everett, pero el diseño definitivo y la construcción de los estacionamientos se han aplazado.
  • El proyecto incluye la Unidad de Operaciones y Mantenimiento (Operations and Maintenance Facility, OMF) North, la cual respaldaría el funcionamiento general del sistema y contaría con la capacidad de recibir, almacenar y dar servicio a una flota de trenes más grande para respaldar las ampliaciones de Link. Para construir estas nuevas instalaciones, necesitamos aproximadamente entre 80 y 100 acres o más cerca de la línea de tren ligero.

Fotografía de un tren ligero en la plataforma de una estación elevada.

Área que abarca el proyecto

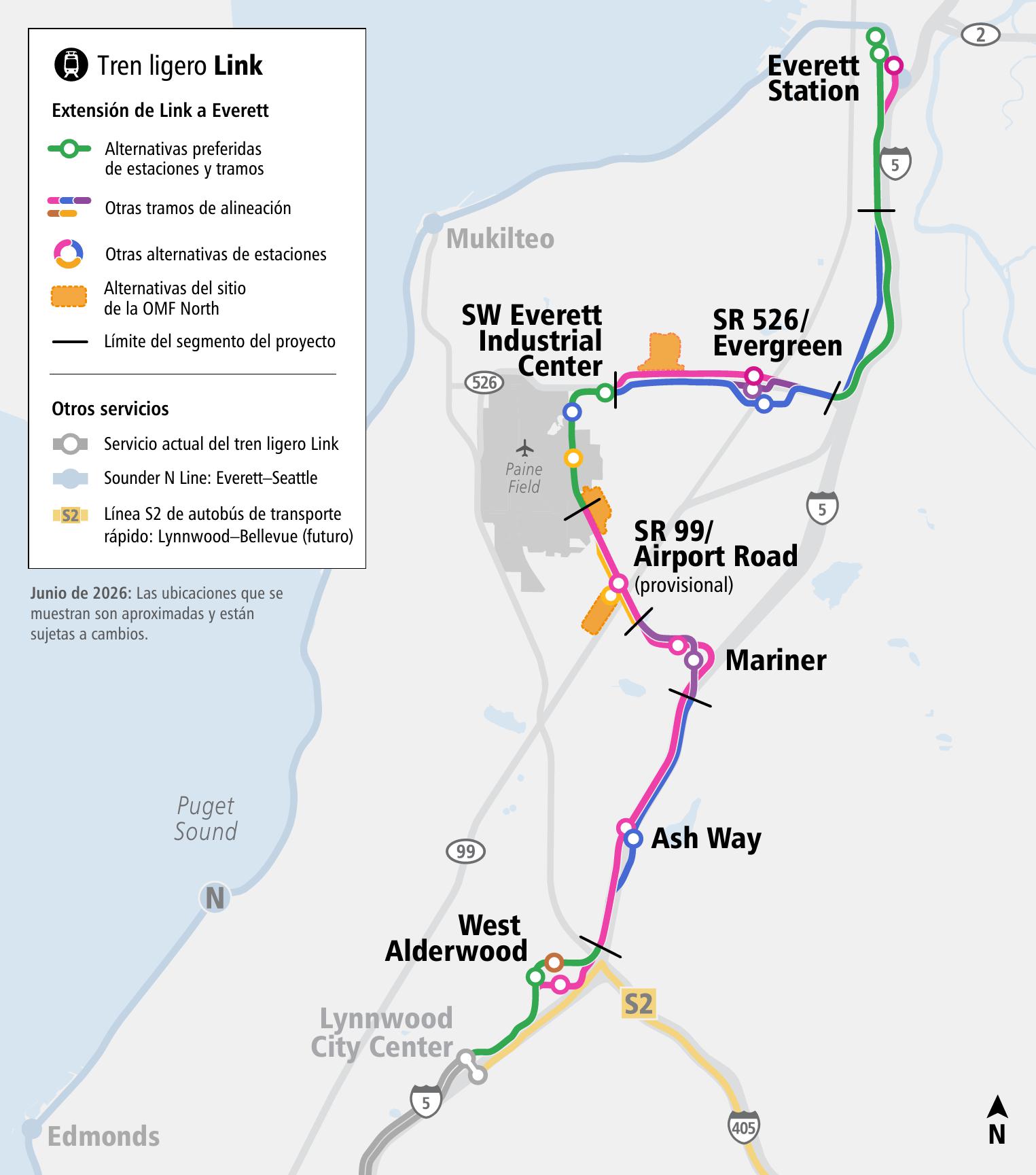

Mapa en el que se muestran la ruta y las alternativas de estaciones de la Extensión de Link a Everett. La ruta del proyecto propuesto sigue paralela a la I-5 y continúa hacia el norte desde la estación Lynnwood City Center hasta la estación Everett, con estaciones en West Alderwood, Ashway, Mariner, SR 99/Airport Road, Southwest Everett Industrial Center y SR 526/Evergreen. Existen tres ubicaciones potenciales para una futura Unidad de Operaciones y Mantenimiento en los alrededores de la Ruta Estatal 99 y Airport Road.

Calendario del proyecto

2016: Aprobación de los votantes

De 2021 a 2028: Planificación (ESTAMOS AQUÍ)

  • Desarrollo de alternativas
    • Desarrollo de alternativas (de 2021 a 2023).
    • Alcance de la Ley Estatal de Política Ambiental (SEPA) (2023).
    • La Junta de Sound Transit identificó las alternativas preferidas y otras alternativas para el borrador de la EIS (2023).
  • Borrador de la EIS
    • Ingeniería conceptual (de 2023 a 2026).
    • Alcance de la Ley de Política Ambiental Nacional (NEPA) (2025).
    • Revisión pública y comentarios sobre el borrador de la EIS (2026) (ESTAMOS AQUÍ).
    • La Junta de Sound Transit confirma o modifica la alternativa preferida para la EIS final (2027).
  • EIS final
    • Ingeniería preliminar (2027).
    • Publicación de la EIS final (2027).
    • Registro de decisión federal (invierno 2027 – 2028).
    • La Junta de Sound Transit elige el proyecto que se construirá (invierno 2027 – 2028).

De 2028 a 2030: Diseño

  • Diseños finales de las estaciones y las rutas.
  • Obtención y encargo de estaciones y arte público.
  • Obtener permisos de uso de suelo y de construcción.
  • Iniciar el proceso de adquisición o reubicación de un inmueble.

De 2030 a 2037 – 2041: Construcción

  • Arranque de construcción.
  • Últimas noticias y mitigación de la construcción.
  • Educación sobre seguridad.
  • Pruebas y operaciones previas.

De 2037 a 2041: Abierto al público

La fecha prevista actualmente para la puesta en servicio del tren ligero desde la estación Lynnwood City Center hasta la estación SW Everett Industrial Center es 2037, mientras que la puesta en servicio de las dos estaciones más al norte (SR 526/Evergreen y la estación Everett) está prevista para 2041.

Se prevé que la OMF North entre en funcionamiento antes de la inauguración de la extensión del tren ligero, ya que la instalación es necesaria para el almacenamiento de vagones y para brindar servicios de apoyo a otras partes del sistema regional, así como a la extensión hacia Everett. Con el fin de dar prioridad a llegar a Everett lo más rápido posible, el plan actual también pospone la construcción de las instalaciones de estacionamiento en las estaciones Mariner y Everett.

Lo que hemos hecho hasta ahora:

2016: Los votantes aprobaron el financiamiento para el “proyecto representativo”

Como parte de la iniciativa pública Sound Transit 3 (ST3) de 2016, los votantes aprobaron el financiamiento para el proyecto representativo, el cual estableció el tren ligero como el medio de transporte para el corredor, una ruta aproximada, el número y las ubicaciones generales de las estaciones de tren ligero, así como el acceso de los pasajeros. El proyecto representativo fue nuestro punto de partida para la planificación del proyecto.

2021: Se inició la planificación del proyecto

El primer paso en la planificación fue el desarrollo de alternativas, en el que colaboramos con la Administración Federal de Transporte Público (Federal Transit Administration, FTA), las jurisdicciones locales y las comunidades para identificar cualquier ruta alternativa, estación y ubicación de la OMF North adicionales que debieran estudiarse junto con el proyecto representativo en el proceso de revisión ambiental.

De 2021 a 2023: Solicitamos comentarios sobre las alternativas

Durante el desarrollo de las alternativas, evaluamos las posibles opciones con un nivel de detalle cada vez mayor e invitamos al público, a las tribus y a las agencias a presentar sus comentarios en cada etapa. Proporcionamos las últimas noticias y solicitamos comentarios sobre las alternativas en tres momentos clave de la toma de decisiones:

Sus comentarios respaldaron los esfuerzos de nuestros grupos asesores para reducir el número de alternativas y, en última instancia, ayudaron a Sound Transit a identificar cuáles de ellas se estudiarían en la EIS.

De 2023 a 2025: La revisión ambiental y el diseño inicial comienzan

  • En junio de 2023, la Junta de Sound Transit identificó alternativas (incluidas algunas alternativas preferidas) para las estaciones, las rutas y las ubicaciones de la OMF North que se analizarán en la EIS. Este fue el paso final de la fase de desarrollo de alternativas del proyecto, y a partir de ahí pasamos a la fase de evaluación ambiental.
  • En el verano de 2024, Sound Transit dio a conocer mapas actualizados de las áreas de las estaciones, diseños preliminares de las estaciones y mapas actualizados de la OMF North. Aunque no se trataba de un periodo oficial de comentarios, los usuarios pudieron expresar sus comentarios a través de un formulario en el sitio web.
  • Sound Transit y la FTA llevaron a cabo el proceso de definición del alcance de la EIS de la NEPA en el verano de 2025 y solicitaron comentarios sobre las alternativas que se estaban analizando en la EIS.

2025: Solicitamos comentarios sobre los proyectos de Permiso de acceso no motorizado a las estaciones

A través de los proyectos de Permiso de acceso no motorizado a las estaciones, Sound Transit colabora con socios de las jurisdicciones correspondientes para crear rutas seguras y directas para peatones, ciclistas y usuarios de medios de transporte con ruedas hacia las estaciones de Everett Link desde los vecindarios, los negocios y los espacios de reunión de la comunidad. Entre mayo y junio de 2025, compartimos nuestra lista inicial de proyectos candidatos y solicitamos comentarios de la comunidad para ayudarnos a comprender cómo llegarán a las futuras estaciones de Everett Link.

Obtenga más información

Materiales del proyecto

Información de contexto

Iniciativas de planificación local
